蓝思科技110KV乐金变电站大修涉及110KV主变、GIS、隔离开关维修及二次系统改造等工作,技术复杂、工期紧张、施工环境异常复杂,而园区生产又不能承受长期停电,必须严格控制停电窗口。鸿齐电力接到乐金变电站大修的采购需求后,迅速聚焦其“保障生产、消除隐患、控制停电”三大核心需求,组织专业团队多次现场勘查,系统排查设备老化问题,最终量身定制了一套兼顾“安全检修”与“最小停电影响”的专项施工方案,方案明确了分阶段检修计划,并制定了停电期间的专项供电保障措施。该方案解决了客户对工期与停电时长的核心需求,最终赢得了蓝思科技的认可,双方正式达成合作。

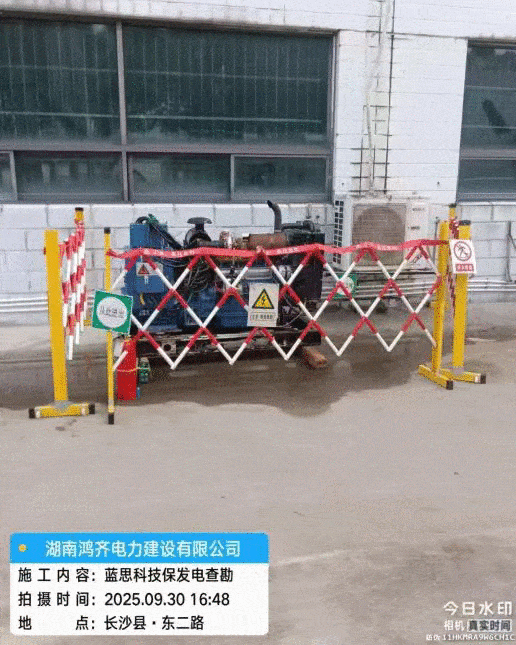

10月1日至4日,鸿齐电力每天组织50余名施工人员连续作业,并调配3台100KW发电机组保障园区基本供电,并于10月4日顺利完成第二阶段停电检修任务,1号主变成功受电,10KV高压柜检修后顺利恢复运行,实现了零故障、零影响的预期目标。
目前,项目已进入最后收尾阶段。鸿齐电力将继续秉承解决客户用电需求的服务理念,做好后续工作,确保整个项目圆满闭环,全力巩固蓝思科技的用电安全基石。
